除塵器的主機及配套的機電設備運轉正常廠所有閥門,檢修門等組裝前和安裝后必須啟閉靈活.
項目審批手續完備,技術資料與環境保護預評價資料齊全.項目已按業主與供貨商簽訂的合同和技術協議的要求完成.
對于大型袋式除塵器和用于電廠的袋式除塵器,應按以下要求在實物上進行氣流分布測試.
調試過程中,檢查各控制對象的動作是否符合控制模式的要求,運行程序是否正確,各聯鎖信號,運行信號,報警信號,儀表信號是否準確,邏輯關系是否正確.
對各控制柜,現場操作箱分別進行測試和調試.最后的接線檢査及性能檢查結果應正確和合格.按照圖樣和設計文件對被調試的箱進行無負載動作特性,控制性能的檢測及調整,直至符合技術要求.
在除塵器箱體各部件安裝完成,確認箱體內不再動火時,方可安裝濾袋.濾袋安裝前,箱體內部和花板表面的雜物必須清掃干凈,并經檢查合格.
袋式除塵器的焊條型號,焊縫高度必須符合圖樣要求.焊接施工參照《電除塵器的焊接件技術要求》(JB5911)進行.
壓縮氣體供應系統的連接,除設備和管道附件采用法蘭或螺紋連接外,其余均釆用焊接.管道焊接的坡口應釆用機械加工成型.
土木建筑工程師按照除塵器的荷載和供貨商提供的地腳尺寸進行基礎的設計.除塵器本體以下如果,利用鋼筋混凝土支柱,也在基礎范圍之內.鋼筋混凝土框架頂部和側面設有預埋鋼板.預埋鋼板的尺寸,位置,數量等由土木建筑工程師和除塵器供貨...
合理配備各種機械設備,工具,并落實現場的施工安裝設施.為確保工程進度和安裝質量,施工人員必須有明確的分工和責任.
施工單位要熟悉安裝圖樣,安裝說明書及技術說明等資料了解設備構造,各部分連接方式,安裝方法和精度要求;了解電氣設備原理、構造和接線方式;充分掌握和準備所需材料的種類、數量,以及有關零件、附屬品等情況。設計人員應向施工單位充...
垃圾焚燒爐煙氣中存在一定量的未燃燒碳顆粒,碳氫化合物和多環芳香族化合物,在250~600弋溫度條件下,受金屬氯化物的催化作用,可以重新生成二噁英等有害物質,為此,必須對煙氣采取急冷措施,使袋式除塵器的工作溫度控制在200...
對酸性氣體具有較好防腐蝕性能的濾料材質有丙綸(PP),聚苯硫醍(PPS),聚四氟乙烯(PTFE)以及玻纖等.各自又有一定的局限性.
嚴格控制入口煙氣溫度,使除塵器運行溫度高于煙氣酸露點15~20T,箱體與灰斗保溫.除塵器內壁噴涂氯磺化聚乙烯等防護漆或GFT類高性能防護涂料.對特種工程,在灰斗內襯橡膠板或環氧樹脂.

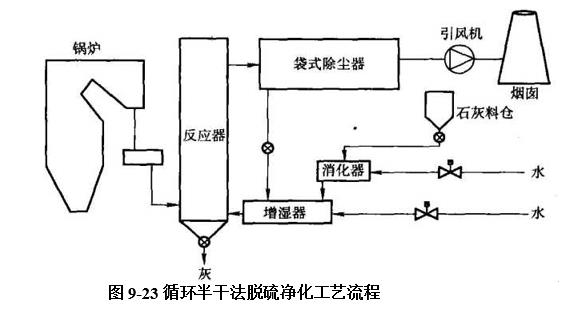

利用消石灰作為反應劑與袋式除塵器的收下塵混合,并經增濕,流化,噴入反應器,使煙氣降溫脫酸,生成硫酸鈣,亞硫酸鈣等顆粒,與煙氣中的飛灰一起被袋式除塵器捕集,并利用粉塵層進行二次脫酸,綜合脫酸效率可達99%.

焦爐爐頂裝煤車捕集的煙氣中含有焦油霧及苯并芭等有害物,近期開發成功的未燃干法袋式除塵凈化技術,利用除塵器收下的焦粉作為預涂塵,用氣力輸灰裝置噴入除塵器進口管路,吸附部分焦油,并均勻分布在濾袋表面,形成預涂塵.

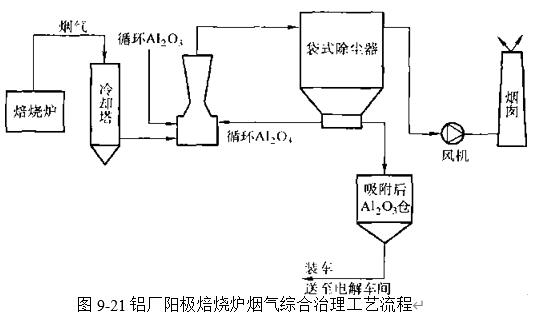

鋁廠陽極焙燒爐煙氣中含有瀝青焦油及氟化氫等粘性有害成分,可直接采用電解鋁原料Al,作為吸附劑噴入反應器,吸附瀝青油霧和氟化氫氣體,再進入袋式除塵器分離捕集,吸附后的氧化鋁重返鋁電解車間回用.

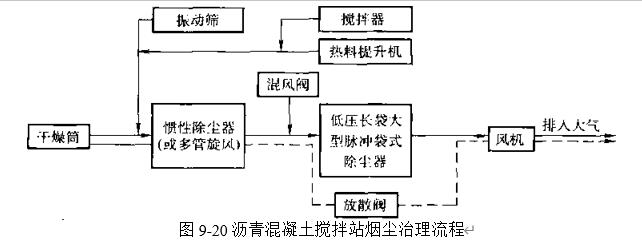

在瀝青混凝土攪拌站,碳素制品工部,鋁廠陽極焙燒爐以及焦爐生產工藝,排放的煙氣中含有瀝青,焦油霧.這種煙氣若直接進入袋式除塵器,會造成瀝青,焦油霧在濾袋表面板結而且不容易清除,因此,必須采取特殊處理措施.

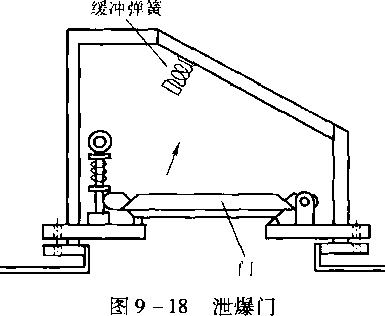

在除塵器各箱體安裝泄爆閥是最后一道防護措施,有降低減少爆炸強度,縮小爆炸范圍,減輕爆炸危害.泄爆面積與圍包體容積以及粉塵的爆炸指數和最大泄爆壓力有關.
高效過濾袋能夠提供的顆粒物過濾精度跟高容污水平.由化學穩定性非常好的PP超纖加工制作.微米級的超纖具備非常高的顆粒物捕獲水平.這類與眾不同的企業產品能夠主要用于大部分技術領域,過濾效率高能夠達到99.9%.
